22 stycznia 2026
Etap C - postępy budowy

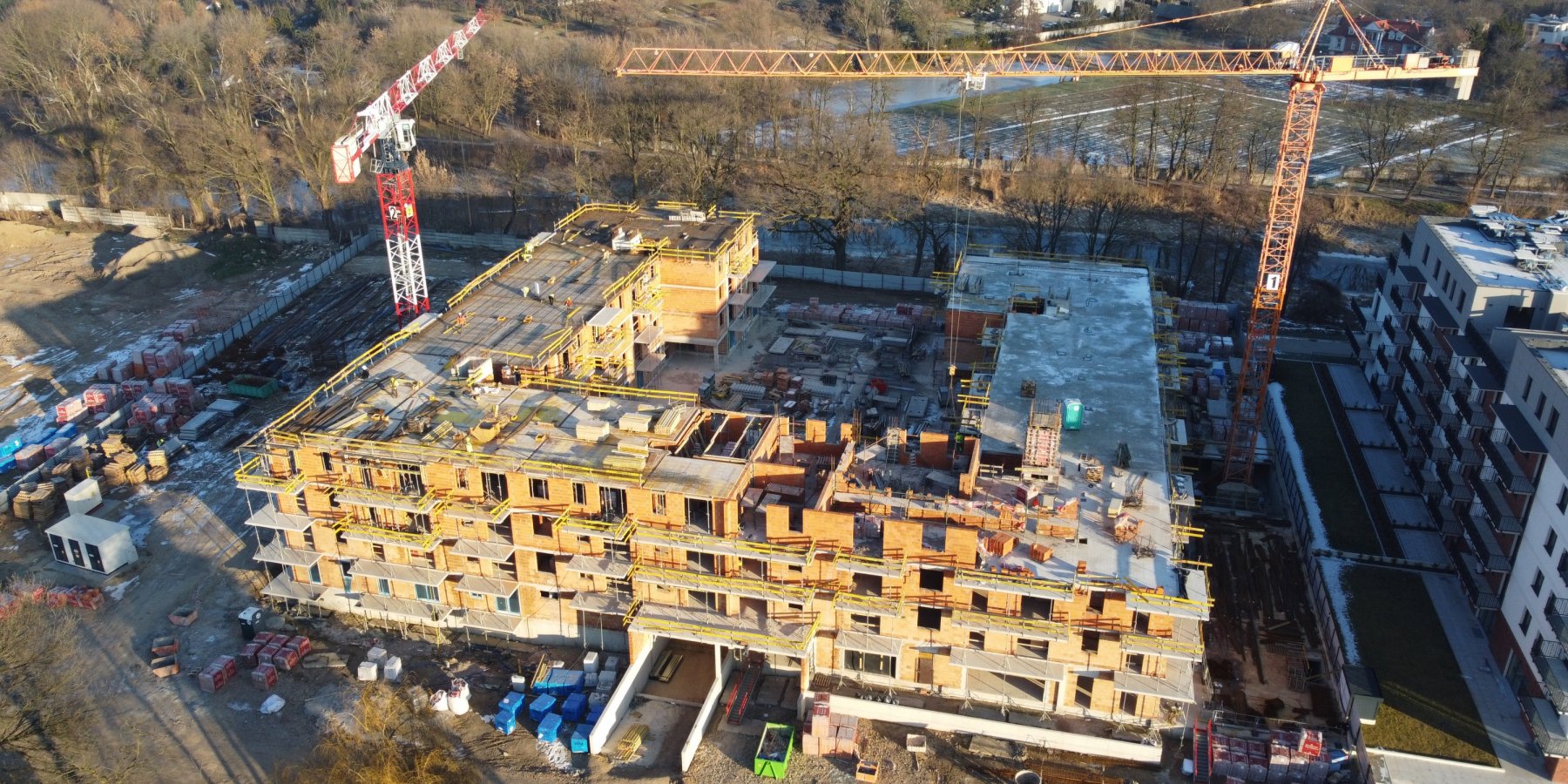

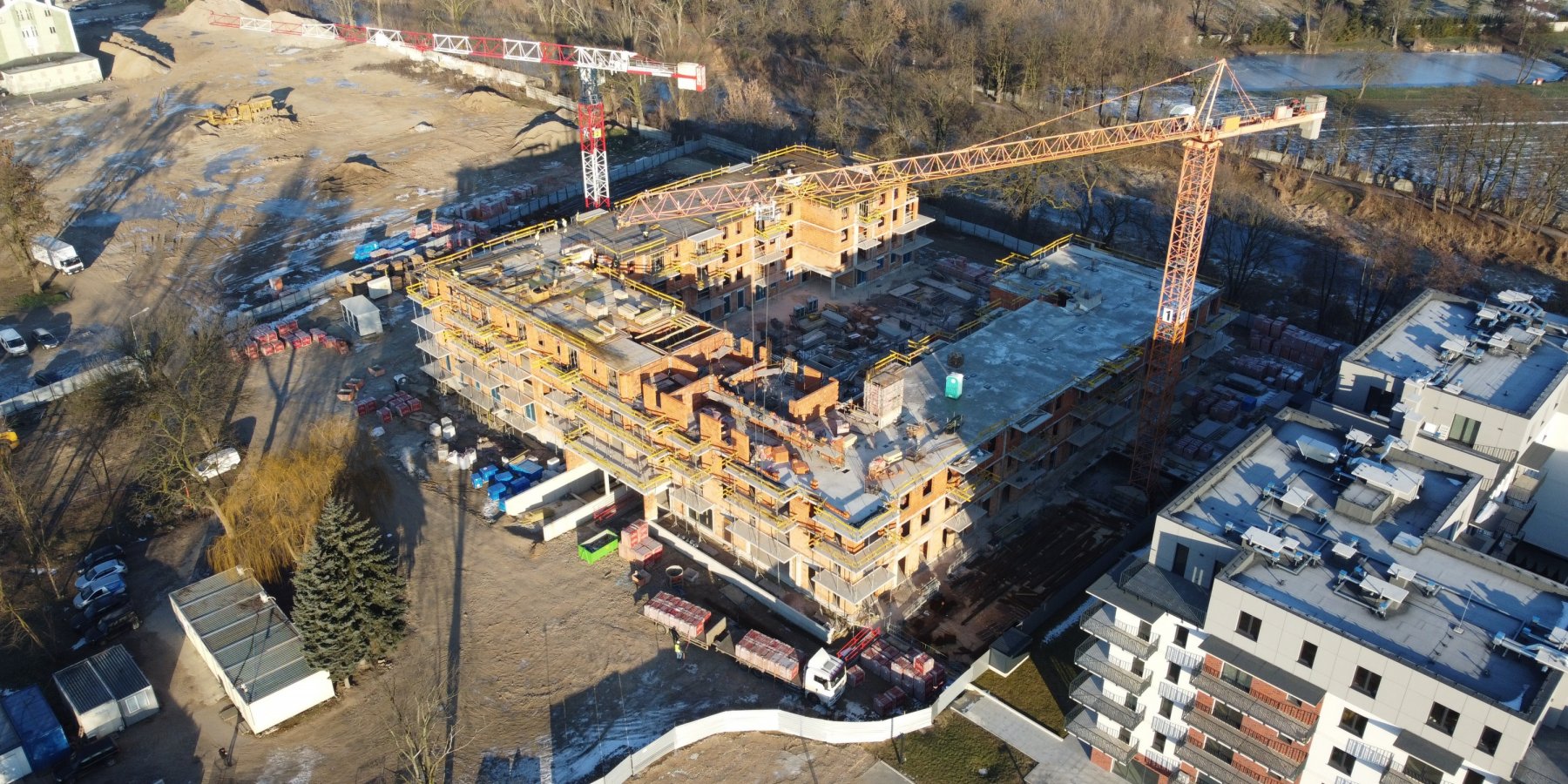

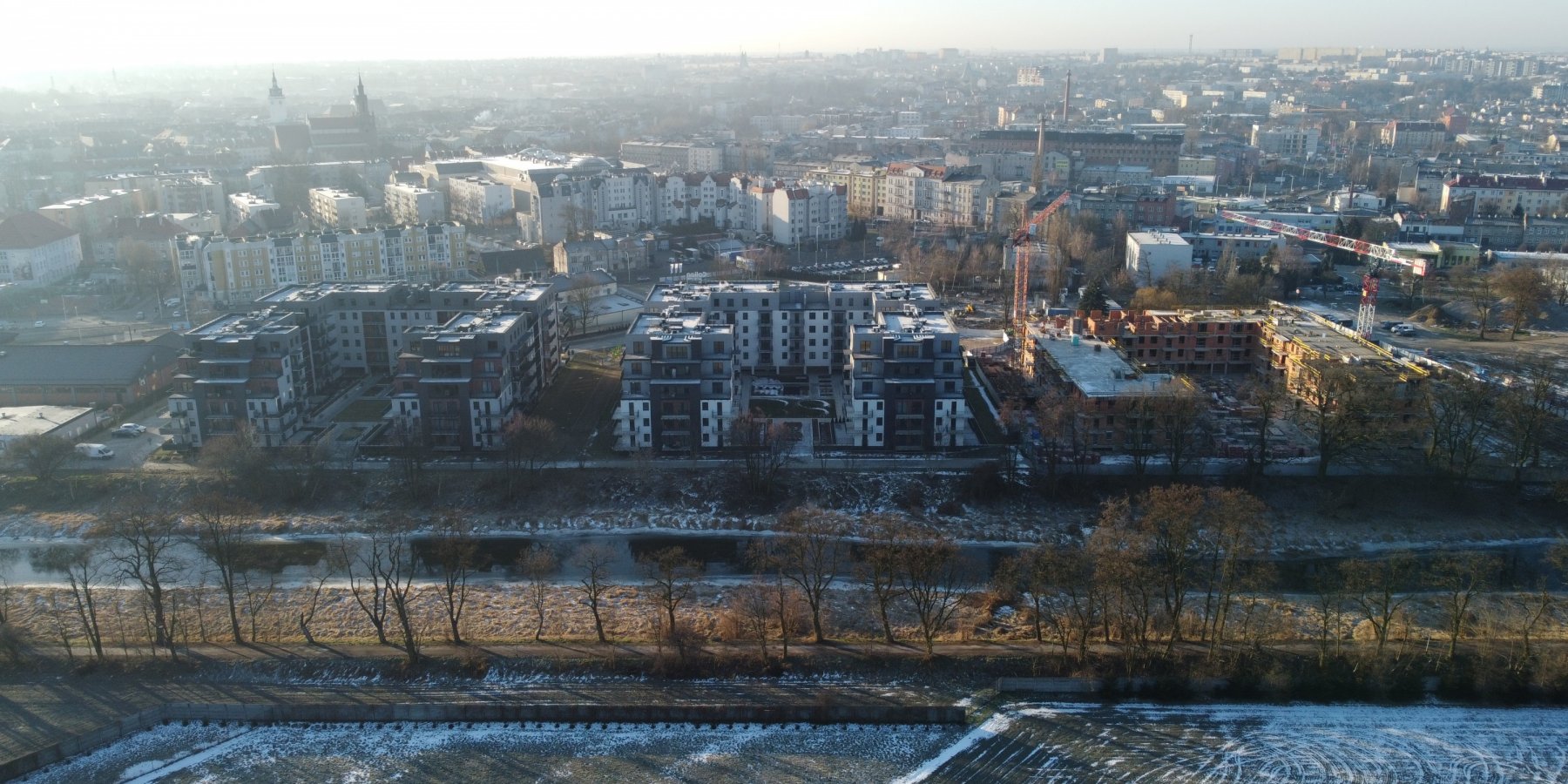

Na budowie trzeciego etapu Tarasów Bernardyńskich mimo trudnych zimowych warunków trwają prace konstrukcyjne - został już wykonany strop żelbetowy nad drugim piętrem, obecnie wykonywane jest deskowanie i zbrojenie stropu nad piętrem 3 w klatkach A i B. Zostały także wykonane ściany działowe w mieszkaniach na parterze, gdzie zakończył się montaż stolarki okiennej. Prace tynkarskie zostaną rozpoczęte po ustąpieniu mrozów. Równolegle w podziemnej hali garażowej oraz mieszkaniach na parterze budynku C realizowane są instalacje elektryczne i sanitarne.
